任务4 编制物料需求计划
【任务描述】
主生产计划(MPS)对企业供应链高效运转意义重大,它是平衡市场需求与生产能力的核心工具,能将战略目标转化为可执行的生产安排,保障生产有序、资源优化。编制主生产计划通过收集并分析市场需求、库存、产能等信息,拟定初步方案后,经粗能力计划核算平衡,评审确认再下达,执行中动态调整以适配实际。主生产计划的编制上承战略规划与销售计划,下启物料、能力需求及作业计划,可提升订单交付率、设备利用率,降低库存成本,协调各部门联动,为生产资源分配、采购等提供依据,是企业应对市场变化、实现稳健运营的重要保障。
本任务的主要工作内容有:
1.了解主生产计划的作用和意义
2.掌握影响主生产计划的因素
3.掌握编制主生产计划的方法
【任务准备】
一、物料需求计划概念
MRP,即物料需求计划,是一种基于计算机的生产计划与库存控制系统。它根据市场需求预测和客户订单,确定产品的生产数量和生产时间,然后据此计算出构成产品的各种物料的需求量和需求时间,从而合理安排物料的采购和生产,以确保生产的顺利进行,同时降低库存成本。
简单来说,就是要明确生产什么、生产多少、什么时候生产,以及需要什么物料、需要多少、什么时候需要这些物料。
二、MRP运行机制
MRP 的运行遵循 “以销定产、以产定料” 的逻辑链条,通过四个关键环节形成闭环:
1.主生产计划(MPS)的锚定作用
主生产计划是 MRP 的 “源头活水”,它明确计划期内最终产品的生产节点与数量。制定时需综合考虑三个要素:客户订单的交货期要求、企业设备与人力的产能上限、原材料的可得性。例如,家具厂的 MPS 会明确 “第 8 周交付 50 套实木衣柜”,这个指令将成为后续物料计算的基准。
2.物料清单(BOM)的解构功能
物料清单如同产品的 “基因图谱”,以树形结构展示产品的构成关系。以智能手机为例,其 BOM 会详细列出:1 块主板(含 150 个电子元件)、2 块摄像头、1 块电池等,每个层级都标注精确数量。这种解构确保了从成品到最基础零件的需求传递无遗漏,是 MRP 计算的核心依据。
3.需求量计算的动态平衡
在已知 MPS 和 BOM 的基础上,系统需结合库存数据进行动态运算。现有库存能抵消部分需求,已下达的采购订单(计划接收量)可视为未来的库存补充,三者共同决定了实际需要新采购的净需求量。这个过程类似 “家庭买菜”:今晚要做 3 道菜(毛需求),冰箱里有 2 颗白菜(现有库存),网购的猪肉明天到货(计划接收量),最终只需再买 1 斤青菜(净需求)。
4.订货计划的时间校准
确定净需求后,需根据物料的提前期(采购或生产周期)倒推下单时间。例如,某零件需要 3 周采购周期,若第 10 周生产需要,就必须在第 7 周下达订单。这种时间校准机制,确保了物料供应与生产节奏的无缝衔接。
三、MRP 的计算公式
MRP 通过六个关键指标构建计算体系,各指标间存在严格的逻辑递进关系:
1.毛需求量
直接由上层物料需求派生,如生产 1 台电脑需要 1 个键盘,则电脑的计划产量就是键盘的毛需求量。
2.计划接收量
已签订采购合同且在途的物料,如供应商承诺第 5 周交付的 100 个芯片。
3.现有库存量
计划期初实际可动用的库存,需扣除预留、报废等不可用部分。
4.净需求量
计算公式为:
净需求量 = 毛需求量 - 计划接收量 - 现有库存量
结果为负时按 0 处理(表示库存充足)。
5.计划订单入库量
为满足净需求而计划入库的数量,通常等于净需求量(不考虑批量约束时)。
6.计划订单下达量
与入库量数值相同,但时间提前一个提前期,如第 8 周需入库 50 个零件(提前期 2 周),则第 6 周需下达 50 个的采购订单。

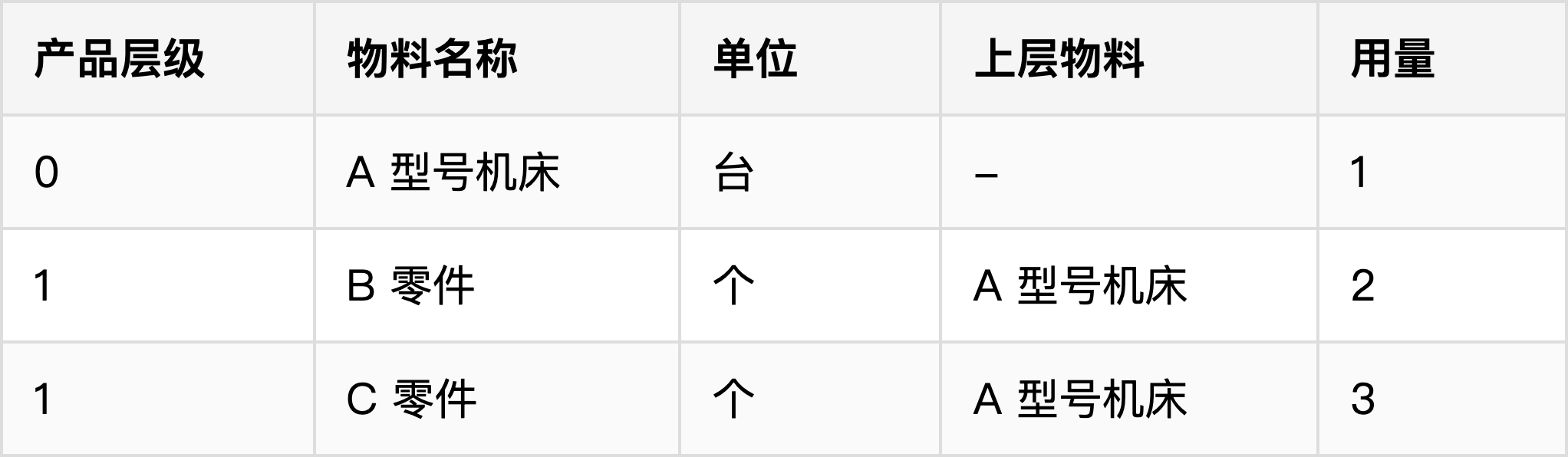

例:某机械厂生产 A 型号机床(最终产品),其 BOM 结构以表格展示如下:

MPS 要求:第 4 周产出 10 台 A,第 6 周产出 15 台 A。
物料参数:
B 零件:提前期 1 周,期初库存 8 个,第 2 周计划接收 10 个。
C 零件:提前期 2 周,期初库存 5 个,无计划接收量。
分步计算过程
1.毛需求量计算
A 产品:直接采用 MPS 数据,第 4 周 10 台,第 6 周 15 台。
B 零件:第 4 周 = 10×2=20 个,第 6 周 = 15×2=30 个。
C 零件:第 4 周 = 10×3=30 个,第 6 周 = 15×3=45 个。

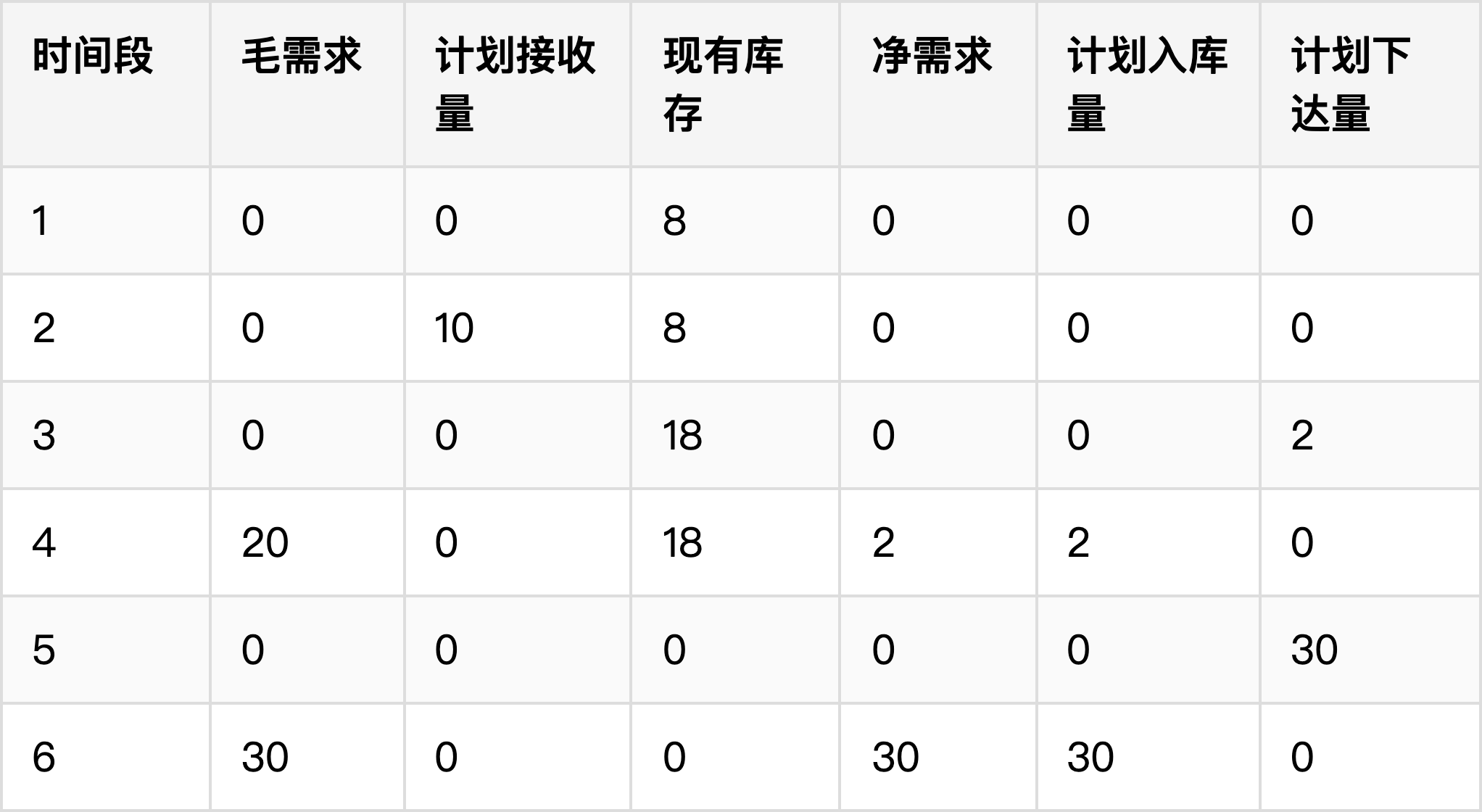

2.B 零件的详细计算(单位:个)如表3-4-2所示。

3.C 零件的详细计算(单位:个)如表3-4-3所示。

【任务实施】
任务背景
根据任务3 的主生产计划编制结果,进一步计算各原材料需求量及需求时间,相关数据如下:

任务要求
1.根据主生产计划计算分工厂计算各原材料每天毛需求量;
2.编制原材料库存表,计算动态库存以及原材料净需求
3.选择最佳成本的供应商供货,计算计划下单量及下单时间;
4.下单量要求达到该线路起运量
5.编制物料需求计划表
任务分析
完成物料需求计划任务的核心思路是以主生产计划为源头,通过精准核算库存与需求,结合供应商条件,最终形成科学的物料供应计划。其要点在于按分工厂任务拆分主计划,依据 BOM 清单将产品日产量转化为各原材料每日毛需求,明确不同工厂的物料需求差异;构建原材料库存表,跟踪初始库存、在途量及预计出库量,通过动态库存公式实时掌握库存余额,为需求判断提供依据;以安全库存为基准,当动态库存不足时计算净需求(负值不计),汇总得出阶段总需求以确保供需平衡;优先选择低成本供应商,保证下单量满足起运量要求,并根据交货周期合理确定下单时间;最后将分工厂需求、库存变动、净需求、供应商信息及下单安排整合,形成包含关键信息的物料需求计划表,实现全流程信息的系统化呈现。
任务操作
任务操作1:
毛需求量计算。按照分工厂的生产任务,将主生产计划拆分,再依据 BOM 清单,把各产品的日产量转化为对应的原材料每天的毛需求量。
任务操作2:
构建原材料库存表,实现库存动态管控。在表中跟踪记录初始库存、在途量以及预计出库量,通过动态库存公式计算,实时掌握库存余额,为后续的需求判断提供依据;
任务操作3:
计算净需求。当动态库存低于0时,计算净需求,然后汇总每日的净需求,得出阶段总需求,确保供需平衡。;
任务操作4:
选择供应商。综合考虑供应商的价格、起运量和交货周期,优先选择低成本的供应商,同时要保证下单量满足该线路的起运量要求,如最优供应商运输时间过长,不能满足生产,则选择一个时效能满足且价格较低的供应商作为快速补货供应商。
任务操作5:
计划下单量及下单时间计算,当库存低于0时,以该天日期减运输时间为下单时间,下单量为接近起运量的日需求整数倍数;
任务操作6:
整合计划。将分工厂的需求、库存变动情况、净需求、供应商信息以及下单安排等内容整合起来,编制形成包含关键信息的物料需求计划表,实现全流程信息的系统化呈现。
【任务评价】

如表3-4-7所示。

【任务拓展】
一是供应链协同深化。建立分工厂、供应商之间的实时数据共享平台,将各环节的需求变动、库存更新、生产进度等信息同步联动。例如,当某分工厂因订单调整导致原材料需求变化时,系统能自动推送信息至供应商,供应商可提前调整产能或备货计划,缩短响应周期,减少供需错配风险。
二是异常场景应对机制。增设异常情况处理模块,针对供应商交货延期、原材料质量不达标、突发库存损耗等问题,预设备选方案。比如筛选备用供应商清单,明确不同异常场景下的切换触发条件及流程;设定应急库存阈值,当动态库存低于该值时,自动启动加急采购流程,确保生产连续性。
三是数据驱动的优化迭代。引入大数据分析工具,基于历史物料需求、库存波动、供应商履约记录等数据,构建预测模型。通过模型优化安全库存参数,避免过度备货或库存不足;同时对供应商进行动态评估,结合成本、时效、稳定性等维度生成综合评分,为长期合作决策提供依据,实现计划的智能化升级。
